Jak zaplanować sieć kanalizacyjną w gęstej zabudowie Gdyni, gdy na działce są już media

Jak zaplanować sieć kanalizacyjną w gęstej zabudowie Gdyni, gdy na działce są już media

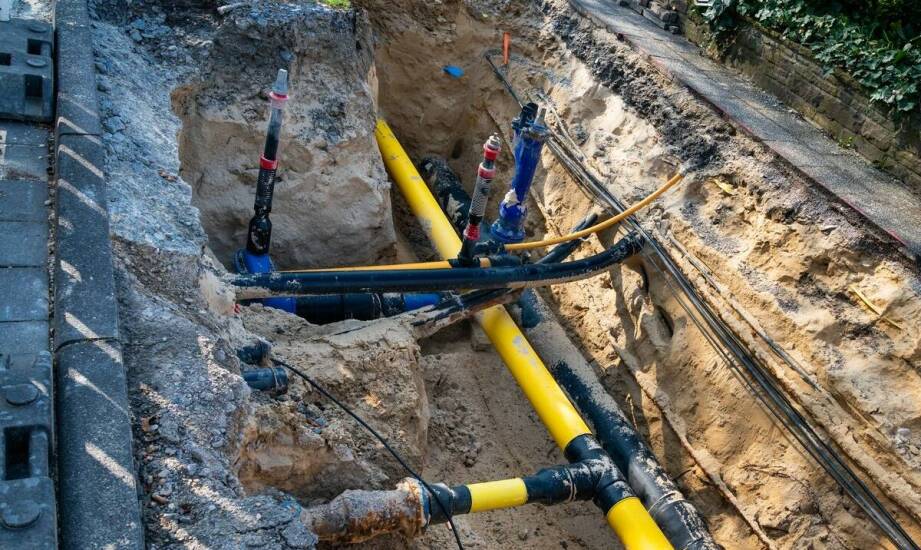

W Gdyni gęsta zabudowa miejska, szczególnie w takich dzielnicach jak Śródmieście czy Orłowo, znacząco wpływa na proces planowania podziemnej infrastruktury. Istniejące już media, w tym sieć wodociągów, gazociągów i kabli energetycznych, zajmują ogromną część dostępnej przestrzeni pod powierzchnią ziemi. Taka sytuacja narzuca konieczność precyzyjnego wytyczania tras nowych przewodów. Dodatkowym utrudnieniem są niewielkie odległości między granicami działek, które mocno ograniczają pole manewru dla ciężkiego sprzętu budowlanego. Brak dokładnej analizy terenu często prowadzi do niespodziewanych problemów i wstrzymania prac budowlanych. Dlatego przed wkopaniem pierwszej łopaty trzeba zgromadzić pełną dokumentację i wybrać optymalną technologię montażu rur.

Przeczytaj również: Jak oszczędzać energię, korzystając z kotła gazowego lub olejowego?

Różnica między siecią a przyłączem i etap zbierania danych

Zanim rozpoczną się prace projektowe, trzeba ustalić ostateczną skalę inwestycji. Pełna infrastruktura sanitarna to rozbudowany układ, który obsługuje znacznie większy obszar zabudowy, łącząc wiele sąsiadujących posesji za pośrednictwem studni rewizyjnych oraz głównych kolektorów zbiorczych. Z kolei przyłącze stanowi jedynie odcinek rury prowadzący od pierwszej studzienki na konkretnej nieruchomości do publicznego kanału ulicznego. Zazwyczaj ma ono długość do kilkudziesięciu metrów, a jego standardowa średnica wynosi DN 160 lub 200 mm. W warunkach miejskiej ciasnoty najczęściej projektuje się właśnie przyłącza obsługujące pojedyncze budynki mieszkalne lub usługowe. Większe układy powstają głównie wtedy, gdy nowa nieruchomość ma pełnić funkcję punktu dostępowego dla kolejnych działek.

Przeczytaj również: Nowoczesne rozwiązania w bramach garażowych - co warto znać?

Poprawne wytyczenie trasy wymaga dogłębnej analizy wielu dokumentów urzędowych. Podstawą jest weryfikacja mapy uzbrojenia terenu z geoportalu, która precyzyjnie pokazuje przebieg działających już instalacji wodnych, gazowych i telekomunikacyjnych. Następnie specjaliści wykonują badania geotechniczne, aby dokładnie poznać profil ziemi. Odwierty odkrywają poziom wód gruntowych, rodzaj podłoża oraz jego rzeczywistą nośność. Na tej podstawie projektant dobiera parametry rur, wybierając najczęściej wytrzymałe materiały z tworzyw sztucznych. Musi on także zapewnić grawitacyjny przepływ odprowadzanych ścieków. Zgodnie z wytycznymi normy PN-92/B-01707 minimalny spadek rurociągu ustala się na poziomie 1,5% dla przekroju DN 160 mm oraz 1,0% dla średnicy DN 200 mm.

Przeczytaj również: Jak dobrać kolor i styl drzwi wewnętrznych do wnętrza mieszkania?

Kolizje podziemne, technologie bezwykopowe i formalności

Obecność innych instalacji wymusza zachowanie ścisłych odległości normatywnych, co nierzadko narzuca korektę głębokości lub przesunięcie przebiegu rurociągu. Kanały odpływowe muszą mijać wodociągi w odległości minimum 0,5 metra. Odstęp od gazociągów średniego ciśnienia wynosi z reguły 1,5 metra, a od kabli elektroenergetycznych należy zachować dystans co najmniej 1,0 metra. W zwartych przestrzeniach miejskich otwarty wykop zniszczyłby chodniki i zablokował drogi dojazdowe do osiedli. Z tego powodu inżynierowie sięgają po rozwiązania mało inwazyjne, przy których wykorzystuje się skuteczne metody bezwykopowe. Obejmują one między innymi sterowane przewierty horyzontalne oraz przeciski pneumatyczne za pomocą tak zwanego kreta. Narzędzia te pozwalają sprawnie przeciągnąć rury pod istniejącymi przeszkodami drogowymi.

Wąskie ulice dojazdowe to czynniki, które bezpośrednio wpływają na dobór maszyn oraz ogólny harmonogram zadań na placu budowy. Gdy dostęp do posesji jest mocno utrudniony, bezwykopowe umieszczenie rur w gruncie staje się rozwiązaniem optymalnym pod kątem logistycznym. Przedsiębiorstwo SGWP Łukasz Gosz realizuje zadania instalacyjne w tym zakresie, dopasowując posiadany sprzęt do realnych warunków panujących na konkretnej działce. W oficjalnych dokumentach budowa sieci kanalizacyjnej Gdynia figuruje przeważnie jako inwestycja wymagająca wcześniejszego zamknięcia lokalnych procedur administracyjnych. Wymaga to zgłoszenia planowanych prac do przedsiębiorstwa wodociągowego na 21 dni przed rozpoczęciem robót ziemnych. Do składanego wniosku trzeba obowiązkowo dołączyć zatwierdzony projekt zagospodarowania oraz ważne warunki techniczne przyłączenia.

Ostateczny wariant wykonania robót zależy ściśle od topografii danego obszaru, zagęszczenia istniejących już mediów oraz całkowitej skali planowanej inwestycji. Rzetelne zgromadzenie wszystkich informacji w początkowej fazie koncepcyjnej pozwala mocno zredukować ryzyko niespodziewanych problemów montażowych. Wczesna inwentaryzacja przeszkód podziemnych ułatwia dobór optymalnej technologii, a to skutecznie chroni inwestora przed opóźnieniami w harmonogramie robót. Odpowiednie zarządzanie ciasną przestrzenią gwarantuje płynne podpięcie nowego obiektu mieszkalnego do głównej infrastruktury sanitarnej.
